Ons werk
Een installatie beoordeelt u niet op een folder, maar op de aansluitingen. Daarom laten wij een compleet werkdossier zien en foto’s van eigen werk, van dichtbij.
- 01

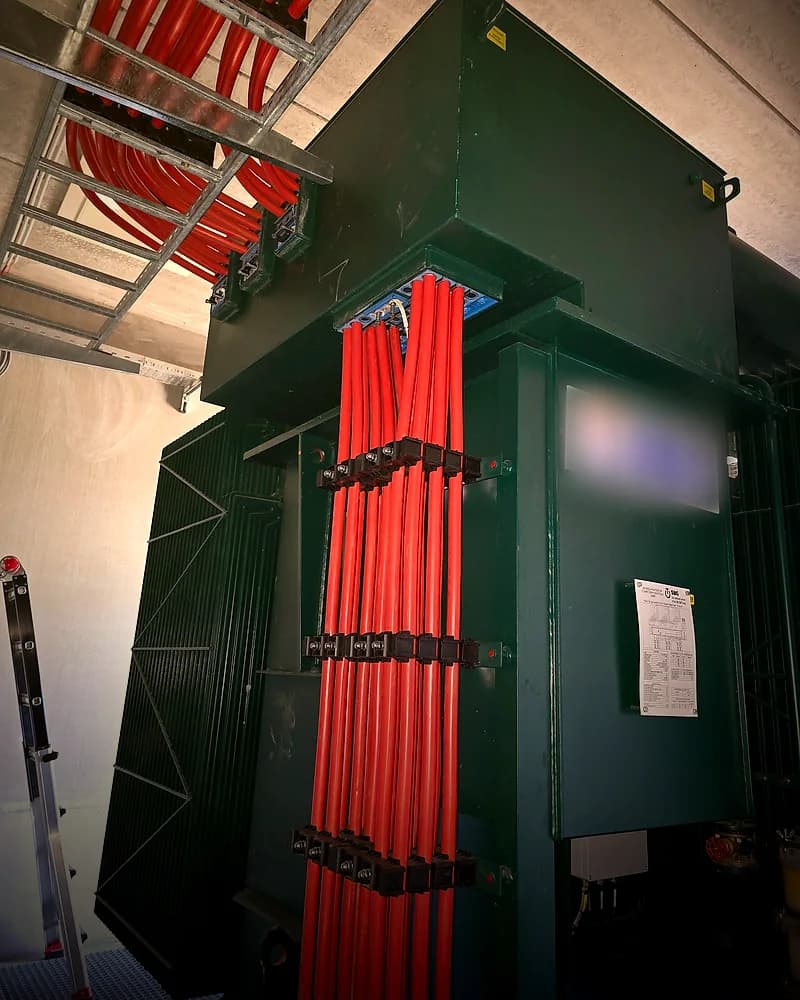

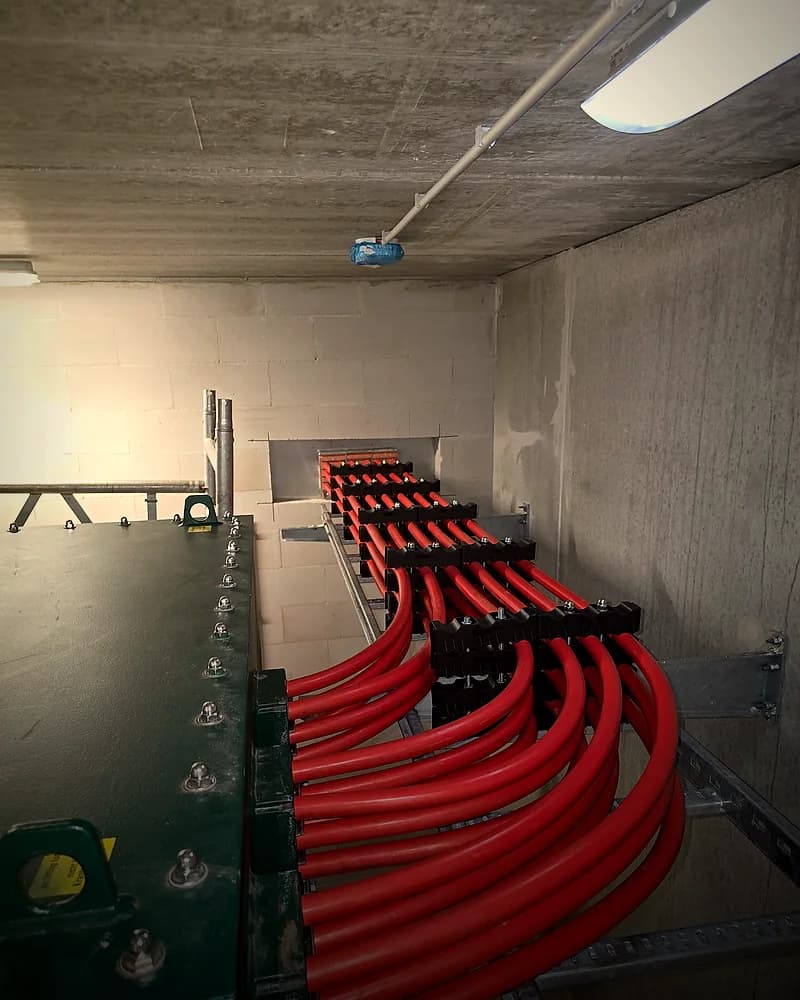

Intake & inmeten
2 maart 2026 · Ploeg 2Kabeltracé en invoer opgenomen, aansluitwaarde en kortsluitvermogen opgevraagd bij de netbeheerder, en de bestaande kabelkelder ingemeten.
Aansluitwaarde en kortsluitvermogen schriftelijk bevestigd
- 02
Ontwerp & railberekening
6 maart 2026 · Ploeg 1Railmaten, kortsluitvastheid en selectiviteit doorgerekend; velden vooraf genummerd zodat de kast op papier al klopt.
NEN 1010 deel 4 — beveiliging tegen overstroom
- 03

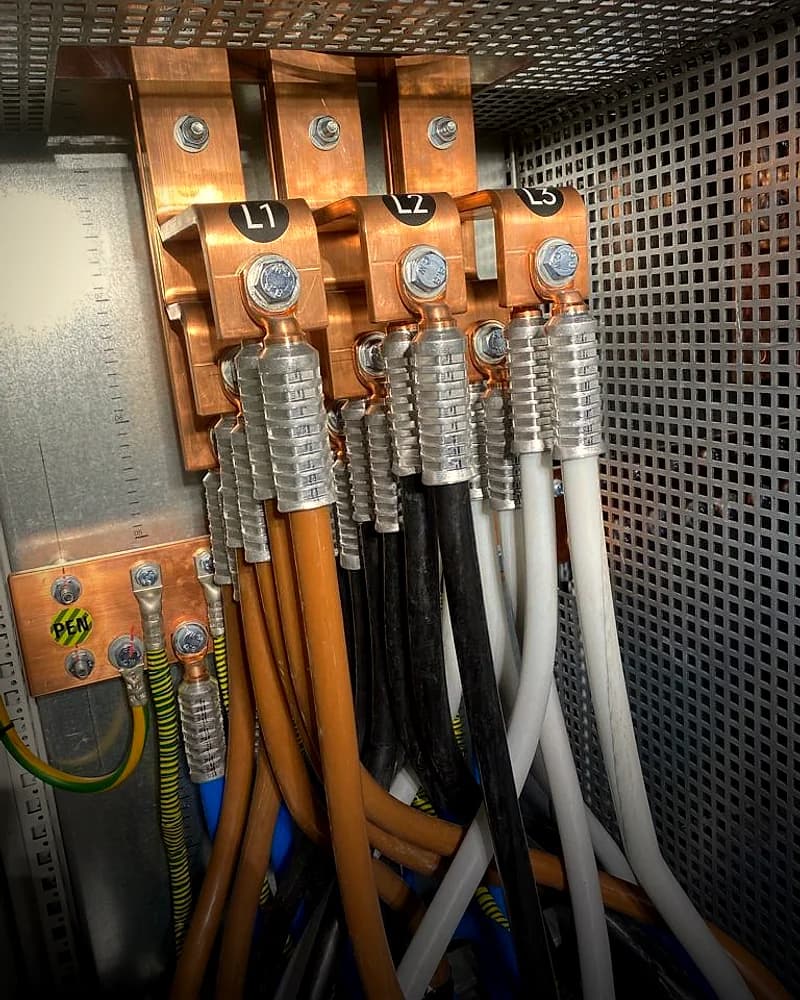

Montage
18 maart 2026 · Ploeg 2Railsysteem opgebouwd, kabelschoenen geperst met de juiste matrijs, bouten aangedraaid op moment en direct gemarkeerd.
Aandraaimomenten gelogd en zichtbaar gemarkeerd
- 04

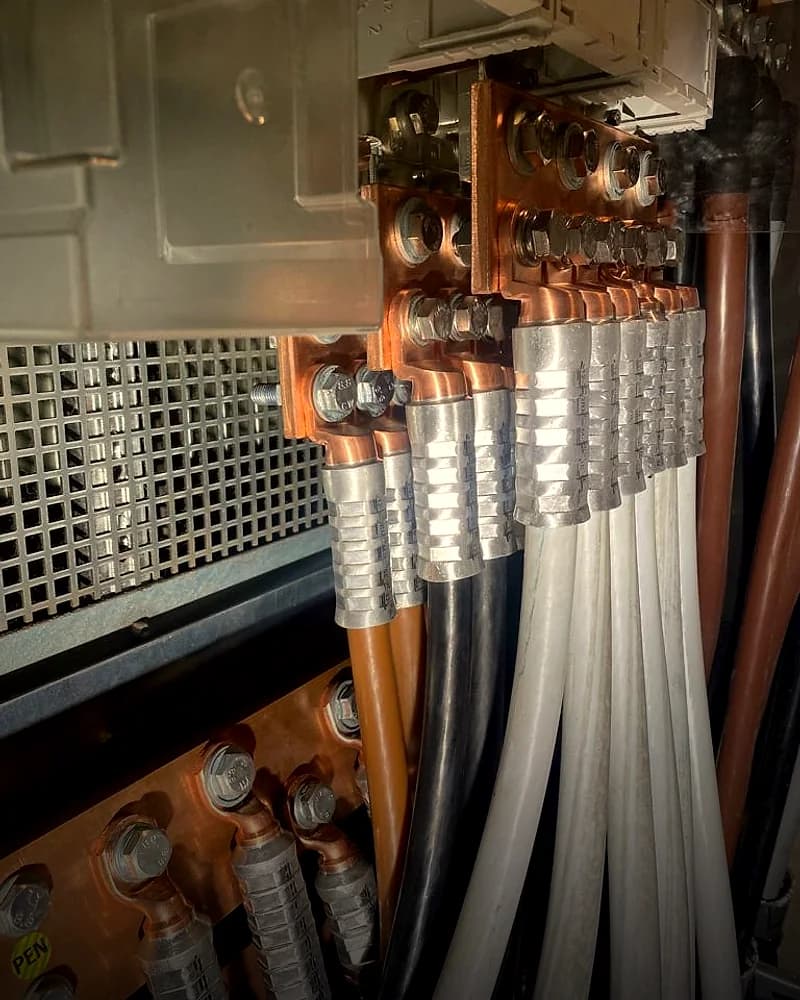

Keuring & inbedrijfstelling
19 maart 2026 · Ploeg 2Isolatieweerstand, aardverspreidingsweerstand en uitschakeltijden gemeten; fasen gecontroleerd en gelabeld voordat er spanning op ging.
NEN 1010 — meetrapport opgesteld

- 05
Oplevering & dossier
20 maart 2026 · Ploeg 1Schema, meetrapport, foto’s van elke fase, garantiebewijzen en bedieningsinstructie overhandigd en ter plaatse doorgenomen.
Dossier ondertekend door klant en monteur
Dossier van een hoofdverdeelinrichting van 3200 A met railsysteem. Opdrachtgever en locatie zijn weggelaten; de rest is precies wat de klant ontvangt.
Het werk van dichtbij
Zorgvuldigheid overleeft een close-up.
Foto's van eigen werk, met bij elke foto wat u precies ziet. Let op de aandraaimarkeringen op de bouten, de gelabelde fasen en de gelijke buigradius van de kabels — dat is waar zorgvuldigheid zichtbaar wordt.








Alle foto's komen uit eigen projecten. Opdrachtgevers en locaties zijn weggelaten.
Vertel wat u nodig heeft. Binnen twee werkdagen ligt er een onderbouwde offerte.
Vier stappen: wat, waar, wanneer, en hoe wij u mogen bereiken. Geen verplichtingen, geen verkooppraatje — wel een berekening die u aan een ander kunt voorleggen.
